O recebimento definitivo do contrato público é o ato formal da Administração Pública que confirma a aceitação final do objeto contratado, atestando a conformidade do objeto contratual com todas as exigências previstas no instrumento de contratação. Os prazos e métodos do recebimento definitivo são regulados pela Nova Lei de Licitações, a Lei 14.133/2021, publicada em 1º de abril de 2021 e que passou a substituir definitivamente a Lei 8.666/1993 para novos certames a partir de 1º de abril de 2023, ao término do período de transição. O recebimento definitivo serve como base para a quitação das obrigações contratuais, destrava o pagamento final e formaliza a aceitação definitiva da Administração — mas não isenta o contratado de responsabilidade pelos vícios e defeitos do objeto, especialmente em obras públicas.
Empresas que firmam contratos com administrações públicas diretas — seja a União, estados, municípios ou o Distrito Federal — precisam entender com precisão o que é o recebimento definitivo do contrato público, como ele funciona na prática, quais são seus efeitos sobre as obrigações do contratado e o que a Lei 14.133/2021 mudou em relação ao regime anterior da Lei 8.666/93. Este artigo explica a definição do recebimento definitivo, quem é o agente público responsável por realizá-lo, os prazos e métodos previstos na nova lei, as diferenças entre o recebimento de obras, serviços e compras, as hipóteses de rejeição do objeto, o prazo mínimo de garantia de cinco anos para obras públicas, as modalidades de garantia admitidas e a responsabilidade do contratado que persiste após o aceite definitivo da Administração.
A Lei 14.133/2021, aprovada pelo Congresso Nacional como nova lei geral de licitações e contratos da administração pública, reorganizou os procedimentos de recebimento, trouxe definições mais precisas sobre a responsabilidade pós-recebimento e criou regras específicas para cada hipótese de contratação, obras, serviços e compras. Neste artigo, explicamos tudo o que gestores públicos e empresas contratadas precisam saber sobre o tema.
O que é o recebimento definitivo do contrato público e qual é sua definição na Lei 14.133/2021?
O recebimento definitivo do contrato público é o ato pelo qual a Administração Pública confirma, em caráter definitivo, que o objeto entregue pelo contratado está em plena conformidade com as exigências contratuais.
Trata-se de um ato administrativo formal, praticado pelo gestor do contrato ou por comissão designada pela autoridade competente, e formalizado por meio de Termo de Recebimento Definitivo detalhado. O recebimento definitivo atesta a conformidade do objeto contratual e é o marco que libera a cadeia de pagamento, após ele, a Administração deve proceder com a liquidação da despesa e efetuar o pagamento ao contratado.
A definição do recebimento definitivo no ordenamento jurídico brasileiro passa necessariamente pelo art. 140 da Lei 14.133/2021. O objetivo desse dispositivo é estabelecer, para todas as contratações públicas da União, estados, municípios e do Distrito Federal, as regras gerais sobre o modo pelo qual o objeto do contrato será recebido.
A norma distingue dois momentos: o recebimento provisório, realizado pelos fiscais técnico e administrativo, e o recebimento definitivo, que compete ao gestor do contrato ou à comissão por ele designada.
O recebimento definitivo ocorre após a correção de não conformidades apontadas no recebimento provisório. Enquanto o recebimento provisório é a entrega e conferência inicial do objeto do contrato, e não confirma a regularidade do objeto, o recebimento definitivo pressupõe que o contratado já corrigiu todos os defeitos, vícios e inadequações identificados na fase anterior e que a equipe técnica realizou os exames e testes necessários para assegurar que não há falhas no objeto.
O recebimento definitivo libera o contratado de obrigações contratuais correntes, mas não extingue a responsabilidade pós-recebimento prevista em lei.
Qual é a relação entre recebimento definitivo e administrações públicas diretas?
O recebimento definitivo do contrato público aplica-se a todas as administrações públicas diretas, órgãos da União, dos estados, dos municípios e do Distrito Federal, e também à administração indireta (autarquias, fundações públicas, empresas públicas e sociedades de economia mista), conforme o art. 1º da Lei 14.133/2021.
A regra é nacional e vincula todos os entes federativos: a mesma definição de recebimento definitivo, os mesmos requisitos de formalização e as mesmas hipóteses de responsabilidade pós-recebimento valem para uma prefeitura do interior do Piauí, para o Governo do Estado de São Paulo ou para ministérios da União em Brasília.
Quem é o agente público responsável por realizar o recebimento definitivo?
O agente público responsável pelo recebimento definitivo é o gestor do contrato ou a comissão designada pela autoridade competente.
Segundo o Decreto 11.246/2022, art. 21, alínea "h", compete ao gestor do contrato confeccionar e assinar o Termo de Recebimento Definitivo, com base nas informações produzidas no recebimento provisório, na avaliação da qualidade dos serviços realizados ou dos bens entregues e na verificação da conformidade e aderência aos termos contratuais, com apoio do Fiscal Técnico, Setorial e Requisitante.
O gestor do contrato realiza o recebimento definitivo por termo detalhado — não pode fazê-lo verbalmente nem de forma tácita.
Como a Lei 14.133/2021 regulamentou os prazos do recebimento definitivo em relação à Lei 8.666/93?
Os prazos e métodos do recebimento definitivo são regulados pela Nova Lei de Licitações, a Lei 14.133/2021, que em seu art. 140, §3º determina que devem ser definidos em regulamento ou diretamente no contrato.
Essa é uma mudança significativa em relação à Lei 8.666/93, que estabelecia prazos máximos fixos para o recebimento definitivo: quinze dias para serviços e noventa dias para obras. A Lei 14.133/2021 não estabelece prazo máximo para o recebimento definitivo como previa a Lei 8.666/93: optou-se por dar à administração flexibilidade para calibrar os prazos conforme a natureza do objeto, exigindo apenas que sejam razoáveis e definidos previamente no planejamento da contratação.
A ausência de prazo máximo fixo não é carta branca para a administração postergar indefinidamente o recebimento definitivo. O Manual de Contratos do TCU (atualizado em agosto de 2025) orienta que o prazo deve ser determinado durante a fase de planejamento e que seja razoável, não se estendendo além do necessário para avaliar o atendimento das exigências contratuais.
Prazos excessivamente longos criam incertezas para as empresas participantes do certame sobre quando o pagamento será efetuado, podendo elevar os preços das propostas e reduzir a competitividade das licitações.
O prazo mínimo de garantia após o recebimento definitivo é de cinco anos para obras, nos termos do art. 140, §6º da Lei 14.133/2021 e do art. 618 do Código Civil. Esse prazo não se confunde com o prazo para realização do recebimento definitivo: o primeiro é o período dentro do qual o recebimento deve ocorrer após a entrega; o segundo é o período pelo qual o contratado responde pela solidez e segurança da obra depois de recebida.
A Lei 14.133/2021 não estabelece prazos máximos para recebimentos, mas estabelece prazo mínimo de garantia, e esse mínimo é inegociável.
O que a Lei 14.133/2021 diz sobre os ensaios e testes para o recebimento definitivo?
Conforme o art. 140, §4º da Lei 14.133/2021, salvo disposição em contrário constante do edital ou de ato normativo, os ensaios, os testes e as demais provas exigidas por normas técnicas oficiais para a aferição da boa execução do objeto do contrato correm por conta do contratado.
A equipe técnica realiza esses exames para assegurar que não há falhas no objeto antes da emissão do Termo de Recebimento Definitivo. Em obras, os testes de resistência de materiais, ensaios de cargas e verificações de conformidade com o projeto executivo são exemplos típicos de provas que antecedem o recebimento definitivo. O custo e a responsabilidade pela realização dessas provas são, em regra, do particular contratado.

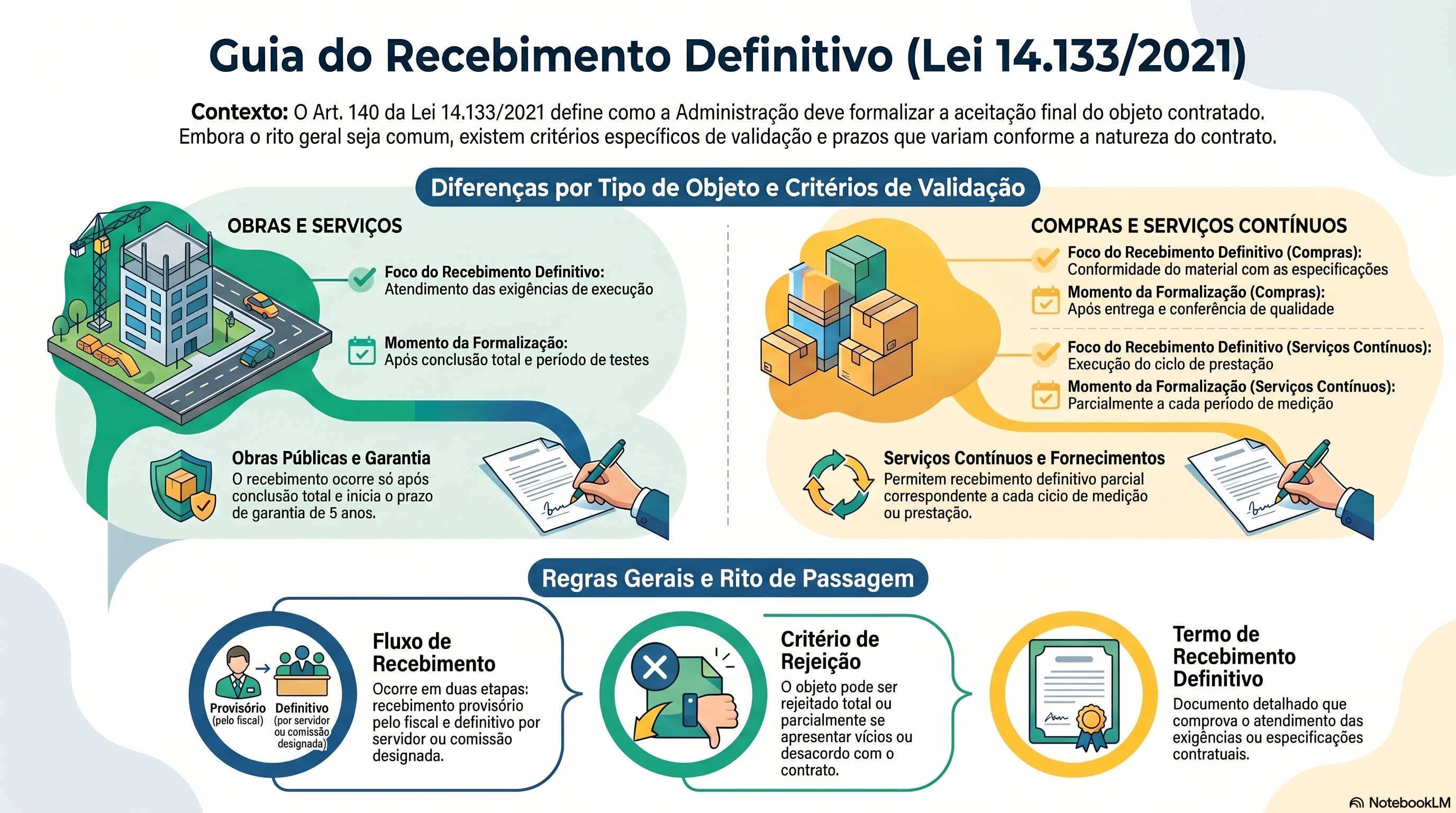

Como o recebimento definitivo se diferencia nas hipóteses de obras, serviços e compras?
O art. 140 da Lei 14.133/2021 disciplina o recebimento do objeto do contrato em duas grandes hipóteses: o inciso I trata de obras e serviços; o inciso II, de compras.
Em ambos os casos, a regra é a mesma quanto ao rito: recebimento provisório por fiscal e recebimento definitivo, mediante termo detalhado, por servidor ou comissão designada pela autoridade competente. A diferença está no conteúdo do Termo de Recebimento Definitivo, para obras e serviços, ele deve comprovar o atendimento das exigências contratuais em relação à execução do objeto; para compras, a conformidade do material com as especificações contratuais.
Para obras públicas, o recebimento definitivo só ocorre após a conclusão total do empreendimento. Essa é uma regra importante: durante a execução, os pagamentos são realizados a cada medição e ateste das parcelas ou prestações executadas, não há recebimento definitivo para essas parcelas intermediárias, mas apenas do objeto como um todo, ao final da obra.
O recebimento definitivo de obras ocorre após a conclusão total e o período de testes, e é a partir desse momento que começa a contar o prazo mínimo de garantia de cinco anos previsto no art. 140, §6º.
Nos contratos de prestação de serviços contínuos, o recebimento definitivo tem lógica distinta: como o serviço é prestado de forma continuada, cada período de prestação pode gerar um recebimento definitivo parcial correspondente àquele ciclo, conforme o modelo de gestão do contrato e o critério de medição estabelecido no edital. O mesmo vale para fornecimentos parcelados.
Em todos os casos, a Administração pode recusar o recebimento se o objeto apresentar vícios ou defeitos: o art. 140, §1º prevê que o objeto do contrato poderá ser rejeitado, no todo ou em parte, quando estiver em desacordo com o contrato.
Qual é a diferença entre o recebimento definitivo de obras e de compras segundo o art. 140 da Lei 14.133/2021?
Para obras e serviços, o recebimento definitivo é realizado, nos termos do art. 140, inciso I, alínea "b", por servidor ou comissão designada pela autoridade competente, mediante termo detalhado que comprove o atendimento das exigências contratuais quanto à execução.
Para compras, o recebimento definitivo segue o art. 140, inciso II, alínea "b": também realizado por servidor ou comissão, mediante termo detalhado, mas o foco é a conformidade do material com as especificações contratuais.
A adequação do objeto ao projeto executivo, às normas técnicas e ao objeto do contrato descrito no edital é o critério central de avaliação em ambos os casos.
Como funciona o Termo de Recebimento Definitivo e qual é sua relação com o pagamento?
O Termo de Recebimento Definitivo é o documento formal que confirma a aceitação final do objeto do contrato pela administração pública.
O gestor do contrato realiza o recebimento definitivo por termo detalhado que consolida as informações produzidas durante o recebimento provisório, os resultados dos testes realizados pela equipe técnica, a avaliação da regularidade do objeto em relação às normas e ao projeto executivo e a verificação da conformidade e aderência aos termos contratuais.
A emissão do Termo de Recebimento Definitivo é o marco que autoriza o faturamento e o encaminhamento da documentação ao setor competente para liquidação da despesa.
Após o recebimento definitivo, a Administração deve proceder com a liquidação e efetuar o pagamento. Conforme o Manual TCU (seção 6.1.6), o gestor do contrato encaminha a nota fiscal e os demais documentos comprobatórios da prestação executada ao setor responsável para formalizar a liquidação da despesa e realizar o pagamento, inclusive determinando eventuais retenções.
Para efetuar o pagamento, a nota fiscal é liberada após a liquidação da despesa, nos termos do art. 63 da Lei 4.320/1964. A documentação produzida para o recebimento definitivo, em conjunto com os documentos do recebimento provisório, serve de insumo para essa etapa de liquidação.
A Lei 14.770/2023, que alterou a Lei 14.133/2021, trouxe uma precisão importante para essa relação: o adimplemento da obrigação contratual passou a ser definido expressamente como a prestação do serviço, a realização da obra ou a entrega do bem (ou parcela destes), bem como qualquer outro evento contratual a cuja ocorrência esteja vinculada a emissão de documento de cobrança (art. 92, §7º, incluído pela Lei 14.770/2023).
Esse conceito esclarece o momento exato a partir do qual o contratado tem direito à remuneração, independentemente de o processo administrativo de recebimento e pagamento estar concluído.
Como o processo administrativo de recebimento definitivo deve ser instruído?
O processo administrativo que formaliza o recebimento definitivo deve reunir, no mínimo: o Termo de Recebimento Provisório elaborado pelos fiscais técnico e administrativo; os relatórios circunstanciados das fiscalizações realizadas durante a execução; os resultados dos ensaios, testes e provas de conformidade exigidos por normas técnicas; a avaliação de qualidade emitida pelo fiscal técnico com base nos indicadores do modelo de gestão do contrato; e o Termo de Recebimento Definitivo assinado pelo gestor.
Toda essa documentação integra o processo administrativo da contratação e fundamenta a liquidação da despesa e o pagamento. A ausência de qualquer desses documentos pode configurar irregularidade nos processos de controle interno e externo.
O recebimento definitivo em obras públicas extingue a responsabilidade do contratado?
Não. A responsabilidade do contratado persiste após o recebimento do objeto nas contratações de obras públicas, e a lei é expressa a esse respeito.
O art. 140, §2º da Lei 14.133/2021 estabelece que o recebimento provisório ou definitivo não exclui a responsabilidade civil pela solidez e pela segurança da obra ou serviço nem a responsabilidade ético-profissional pela perfeita execução do contrato, nos limites estabelecidos pela lei ou pelo contrato.
Essa regra tem raiz no direito privado: o art. 618 do Código Civil estabelece a responsabilidade objetiva do construtor durante o prazo irredutível de cinco anos, pelos vícios de solidez e segurança de sua exclusiva responsabilidade.
O art. 140, §6º da Lei 14.133/2021 reforça esse ponto com linguagem própria: em se tratando de obra, o recebimento definitivo pela Administração não eximirá o contratado, pelo prazo mínimo de cinco anos, da responsabilidade objetiva pela solidez e pela segurança dos materiais e dos serviços executados e pela funcionalidade da construção, da reforma, da recuperação ou da ampliação do bem imóvel. Identificado qualquer vício, defeito ou incorreção durante esse período, o contratado ficará responsável pela reparação, pela correção, pela reconstrução ou pela substituição necessárias.
O prazo mínimo de garantia para obras públicas é de cinco anos e o edital pode fixar prazo maior, mas nunca inferior a esse patamar.
O mesmo art. 140, §5º, trata da responsabilidade do projetista: em se tratando de projeto de obra, o recebimento definitivo pela Administração não eximirá o projetista ou o consultor da responsabilidade objetiva por todos os danos causados por falha de projeto.
Isso significa que a cadeia de responsabilidade pós-recebimento é ampla, alcança tanto o contratado executor quanto os responsáveis pelo projeto executivo que serviu de base para a execução da obra. O recebimento definitivo, em resumo, encerra o ciclo contratual corrente, mas não encerra o regime de responsabilidade civil do particular contratado.
Como o TCU trata a responsabilidade do contratado e do agente público após o recebimento definitivo em obras?
O TCU determina que, havendo recusa ou omissão da empresa construtora em arcar com a garantia legal obrigatória do art. 618 do Código Civil, o gestor público deve se valer de todas as medidas ao seu alcance para buscar o refazimento dos serviços ou a reparação dos danos causados por vícios construtivos constatados após a entrega da obra, sob pena de responsabilidade solidária do agente público por eventual prejuízo decorrente da má execução (Acórdão 2499/2014-TCU-Plenário).
A omissão do gestor que venha a trazer ônus ao erário pode implicar sua responsabilização pessoal. O construtor tem responsabilidade objetiva pela solidez e segurança da obra durante o prazo irredutível de cinco anos (Acórdão 1393/2016-TCU-Plenário), cabendo-lhe exclusivamente demonstrar a ausência de culpa nos vícios encontrados.
Quais são as garantias previstas na Lei 14.133/2021 e como elas se relacionam com o recebimento definitivo?
A Lei 14.133/21 prevê três tipos de garantias no ciclo das contratações públicas: a garantia de proposta, a garantia de execução contratual e a garantia do objeto.
Cada uma cumpre um papel distinto no processo de contratação e tem relação diferente com o recebimento definitivo. Entender essa distinção é essencial tanto para as empresas que participam de licitações quanto para os gestores públicos responsáveis pelo acompanhamento dos contratos.
A garantia de proposta é um requisito de pré-habilitação na licitação: exigida pelo edital do certame, ela assegura que o licitante vencedor efetivamente assine o contrato com a administração.
Trata-se de uma garantia que precede a execução e, portanto, não tem relação direta com o recebimento definitivo, seu papel é proteger a Administração antes da contratação, não durante ou após a execução. A exigência de garantia de proposta deve constar expressamente do edital e observar os limites fixados pela Lei 14.133/2021.
A garantia de execução contratual é exigida para proteger a Administração durante a execução do contrato. Ela cobre os riscos de inadimplemento pelo contratado, inclusive o não cumprimento das obrigações trabalhistas, previdenciárias e fiscais dos empregados vinculados à prestação do serviço ou à realização da obra.
A garantia de execução permanece vigente durante toda a execução e, em contratos de obras, deve idealmente cobrir ao menos parte do prazo de garantia do objeto. O recebimento definitivo não extingue automaticamente a garantia de execução: cabe ao gestor do contrato verificar se a vigência da garantia está adequada antes de dar quitação ao contratado.
A garantia do objeto, comumente chamada de garantia de cinco anos para obras, é a que persiste após o recebimento definitivo. Fundada no art. 618 do Código Civil e incorporada ao regime da Lei 14.133/2021, ela obriga o contratado a responder objetivamente pelos vícios de solidez e segurança da obra pelo prazo mínimo de cinco anos.
Nesse caso, a garantia não é uma modalidade de caução ou apólice: é uma obrigação legal de fazer, que independe da existência ou vigência de qualquer instrumento financeiro de garantia.
Quais são as modalidades de garantia admitidas pela Lei 14.133/2021 para contratos públicos?
As modalidades de garantia admitidas pela Lei 14.133/2021 incluem: caução em dinheiro ou em títulos da dívida pública emitidos sob a forma escritural, mediante registro em sistema centralizado de liquidação e de custódia autorizado pelo Banco Central do Brasil; seguro-garantia; fiança bancária; e título de capitalização.
A escolha da modalidade é do contratado, dentre as admitidas pelo edital. Cada modalidade tem características distintas de acionamento e de cobertura: o seguro-garantia envolve a participação de uma seguradora regulada; a fiança bancária é emitida por instituição financeira; o título de capitalização é instrumento regulado pelo Banco Central do Brasil; e a caução em dinheiro ou em títulos da dívida pública é a forma mais direta, sem intermediação de instituição financeira.
A garantia de execução cobre obrigações trabalhistas do contratado?
Sim. Nos contratos de prestação de serviços com dedicação exclusiva de mão de obra, a Administração pode exigir que a garantia de execução cubra as verbas trabalhistas e previdenciárias dos empregados do contratado.
Essa previsão está no art. 96 da Lei 14.133/2021 e é uma das hipóteses mais relevantes de uso da garantia de execução na prática. A regularidade do pagamento da mão de obra pelo contratado é monitorada pelo fiscal administrativo durante a execução, e irregularidades nessa área podem ser causa de retenção parcial do pagamento ou acionamento da garantia, inclusive após o recebimento definitivo de cada período de prestação.
Como a Lei 8.666/93 tratava o recebimento definitivo e o que mudou com a Lei 14.133/2021?
A Lei 8.666/93, que vigorou por quase três décadas como principal norma de licitações e contratos da administração pública no Brasil, previa em seu art. 73 os procedimentos de recebimento do objeto do contrato.
O regime da Lei 8.666/93 estabelecia prazos máximos fixos: quinze dias para o recebimento definitivo de serviços e noventa dias para o recebimento definitivo de obras. A Lei 14.133/2021 substituiu a Lei 8.666/93 e eliminou esses prazos máximos fixos, transferindo para o regulamento ou para o próprio contrato a responsabilidade de definir prazos adequados à natureza de cada objeto.
Outra diferença relevante está na clareza sobre as responsabilidades. A Lei 8.666/93 era menos precisa na distinção entre as figuras do fiscal técnico, do fiscal administrativo e do gestor do contrato. A Lei 14.133/2021 e o Decreto 11.246/2022 detalharam essas atribuições: o recebimento provisório compete aos fiscais; o recebimento definitivo, ao gestor.
Essa distinção é mais do que formal, ela define a relação entre as verificações técnicas realizadas durante a execução e a decisão final de aceitar ou rejeitar o objeto do contrato. O ordenamento anterior deixava essa distinção menos nítida, o que gerava insegurança tanto para os gestores quanto para os contratados.
A vigência da Lei 14.133/2021 coexistiu com a Lei 8.666/93 durante um período de transição que se encerrou em 1º de abril de 2023. A partir dessa data, a Lei 8.666/93 foi revogada para novos certames, permanecendo aplicável apenas aos contratos já celebrados sob sua égide.
Para os contratos em vigor celebrados sob a Lei 8.666, as regras de recebimento do regime anterior continuam se aplicando até o encerramento do contrato. Para os contratos novos, a regra é a Lei 14.133/2021.
A Lei 8.666/93 ainda é aplicável a algum caso de recebimento definitivo?
Sim, em relação aos contratos celebrados antes da revogação da Lei 8.666 e ainda em vigor. Nesses casos, a lei que rege o recebimento definitivo é a Lei 8.666/93, com seus prazos fixos de quinze dias para serviços e noventa dias para obras, e não a Lei 14.133/2021.
A alteração do regime jurídico aplicável ao recebimento não pode ser feita unilateralmente pela Administração. O ente contratante deve identificar, contrato a contrato, qual é a lei aplicável para determinar a regra correta sobre prazos e procedimentos de recebimento definitivo.
Por que ter um advogado especialista em contratos públicos faz diferença para a empresa contratada?
A equipe de contratos públicos e licitações da Garrastazu Advogados, com Dr. Carlos Horácio Bonamigo Filho, trabalha assessorando empresas que atuam como contratadas em todo o Brasil, da fase do certame à gestão do contrato e às disputas pós-recebimento.
Aqui, trabalhamos com empresas que foram acionadas por vícios em obras já recebidas definitivamente, que enfrentam contestações sobre a conformidade do objeto por parte da fiscalização, que precisam compreender as hipóteses de responsabilidade pós-recebimento, ou que necessitam de orientação para estruturar suas garantias de forma a proteger seu caixa ao longo de toda a execução contratual.
Com especialistas em Direito Administrativo e atendimento online em todo o país, a Garrastazu está pronta para orientar cada empresa nas contratações públicas. Conte conosco.
Perguntas Frequentes
O recebimento definitivo ocorre de forma diferente em cada ente federativo?
O rito geral do recebimento definitivo é fixado pela Lei 14.133/2021 e aplica-se à União, estados, municípios e ao Distrito Federal. As administrações públicas diretas de cada ente podem editar regulamentos próprios para detalhar prazos e procedimentos específicos, desde que respeitem as normas gerais da lei federal. Nas contratações do Governo Federal, o Decreto 11.246/2022 complementa a regulamentação federal sobre o tema.
O processo administrativo de recebimento definitivo precisa ser formalizado?
Sim. O recebimento definitivo deve constar formalmente do processo administrativo da contratação, mediante Termo de Recebimento Definitivo detalhado assinado pelo gestor do contrato ou pela comissão designada. A documentação produzida nessa fase serve de insumo para a liquidação da despesa e integra o histórico de gestão do contrato. A ausência de formalização pode ser apontada como irregularidade em auditorias do TCU.
O recebimento definitivo pode ser feito de forma tácita ou presumida?
Não. A Lei 14.133/2021 exige que o recebimento definitivo seja formalizado por termo detalhado. A ausência do Termo de Recebimento Definitivo não produz os efeitos do aceite definitivo e impede o encerramento regular das obrigações contratuais. Efetuar pagamento sem o recebimento definitivo formalizado é irregularidade que pode ser apontada pelo TCU e gerar responsabilização do agente público responsável pela liquidação.
A Lei 14.133/2021 fixou prazo máximo para o recebimento definitivo?
Não há prazo máximo para o recebimento definitivo na Lei 14.133/2021, ao contrário do que previa a Lei 8.666/93. O prazo deve ser razoável e definido no regulamento ou no próprio contrato durante a fase de planejamento da contratação, de modo a dar previsibilidade às empresas participantes do certame sobre quando o pagamento será efetivado.
Qual é o prazo mínimo de garantia após o recebimento definitivo de obras públicas?
O prazo mínimo de garantia após o recebimento definitivo é de cinco anos para obras, conforme o art. 140, §6º da Lei 14.133/2021 e o art. 618 do Código Civil. O edital pode fixar prazo maior, mas nunca inferior a cinco anos. Durante esse período, o contratado responde objetivamente por vícios de solidez e segurança da construção.
O que acontece com o pagamento se o objeto for rejeitado no recebimento definitivo?
A rejeição do objeto no recebimento definitivo impede a liquidação da despesa e o pagamento. O contratado deverá corrigir as não conformidades apontadas e submeter o objeto a nova verificação. Somente após o aceite definitivo pelo gestor do contrato o pagamento poderá ser processado e encaminhado ao setor competente.
Qual a relação entre o recebimento definitivo e a ordem cronológica de pagamentos?
O recebimento definitivo é condição necessária para a inclusão do crédito do contratado na ordem cronológica de pagamentos da Administração. Sem o Termo de Recebimento Definitivo formalizado, a nota fiscal não pode ser liquidada e o crédito não ingressa na fila de pagamentos. A relação entre recebimento definitivo e pagamento é, portanto, direta e sequencial: recebimento definitivo → liquidação da despesa → inclusão na ordem cronológica → pagamento.
O contratado pode ser responsabilizado mesmo após o recebimento definitivo em serviços?
Sim. O art. 140, §2º da Lei 14.133/2021 determina que o recebimento definitivo não exclui a responsabilidade ético-profissional pela perfeita execução do contrato, nos limites estabelecidos pela lei ou pelo contrato. Para obras, essa responsabilidade tem prazo mínimo de cinco anos; para serviços, as hipóteses e os prazos devem estar previstos expressamente no instrumento contratual.
O que é o título de capitalização como modalidade de garantia em contratos públicos?
O título de capitalização é uma das modalidades de garantia admitidas pela Lei 14.133/2021 para contratos públicos. Trata-se de um produto financeiro regulado pela Superintendência de Seguros Privados (Susep), autarquia federal vinculada ao Ministério da Fazenda, responsável pela regulação, supervisão e fiscalização dos mercados de seguro, previdência privada aberta, capitalização e resseguro no Brasil. Na prática, funciona como uma caução remunerada: o contratado adquire o título junto a uma sociedade de capitalização autorizada pela Susep e o cede à Administração como garantia da execução contratual. O resgate, ao final do contrato, reverte ao contratado se não houver inadimplemento.
Quais são as hipóteses em que a Administração pode rejeitar o objeto no recebimento definitivo?
As hipóteses de rejeição do objeto no recebimento definitivo decorrem da verificação de desconformidade com o contrato: vícios, defeitos ou incorreções nos materiais empregados; não conformidade da execução com o projeto executivo; não atendimento das normas técnicas exigidas; quantidade inferior à contratada; ou qualquer inadequação em relação ao objeto do contrato descrito no edital e no instrumento de contratação. O art. 140, §1º prevê que a rejeição pode ser total ou parcial, proporcional à extensão da desconformidade identificada.
O sítio eletrônico do PNCP deve publicar informações sobre o recebimento definitivo?
O Portal Nacional de Contratações Públicas (PNCP), sítio eletrônico oficial criado pelo art. 174 da Lei 14.133/2021, deve oferecer sistema de gestão compartilhada com a sociedade de informações referentes à execução dos contratos, incluindo publicações sobre os resultados das contratações. O relatório final com informações sobre a consecução dos objetivos que justificaram a contratação deve ser disponibilizado nas publicações do PNCP, conforme regulamento. Isso amplia a transparência sobre o ciclo completo das contratações, incluindo o recebimento definitivo e os resultados obtidos.
O particular contratado pela administração pública pode contestar a recusa do recebimento definitivo?
Sim. O particular contratado tem direito ao contraditório e à ampla defesa no processo administrativo de recebimento, inclusive quando a Administração recusa o recebimento definitivo. A contestação pode se dar administrativamente, por meio de recurso ou manifestação formal ao gestor do contrato ou à autoridade superior, ou judicialmente, quando a recusa for injustificada, infundada ou contrária às normas e aos termos do contrato. O assessoramento jurídico especializado é fundamental nessas situações para evitar a decretação de inadimplemento contratual indevido.
